Сожгли мастерскую, построили фундамент УШП Supergrund!

Подходит к концу строительный сезон 2018 года. Еще есть что нужно доделать, но уже начинает появляться время, что отписаться об результатах этого года.

Сезон начался с того, что 7 марта сгорела наша будущая мастерская - гостевой домик. Фундамент ТИСЭ при тушении пожара от потрескался и я пока не знаю можно ли на нем что-то строить. Ни электричества, ни отопления, ни окон не было. Ни одной причины загореться в чистом поле зимой. Сожгли. За что и почему не знаю. Ничего не выяснили.



После этого планы на строительный сезон резко поменялись. Вместо того, чтобы добивать мастерскую до жилого состояния было принято решение начинать строить фундамент для дома. Это позволило быстро отвлечься от случившегося и смотреть в будущее.

На фундамент от сгоревшей мастерской переставили сарай для досок, который временно стоял на месте будущего дома. К сараю пристроил временный навес.



Фундамент для дома мы выбрали давно, не простой и не дешевый. Поэтому начинать его строительство было довольно страшно и мы как-то этот момент оттягивали, занимаясь другими постройками на участке. Правильно сказать, что это даже не фундамент, а нулевой цикл дома, с утеплением, с подводом коммуникаций, с внутренними инженерными системами.

Изначально мы планировали УШП (утепленная шведская плита), но в процессе сделали УШП Supergrund.  В последнем наружное ребро развязано с внутренней плитой и ребрами пенопластом. Благодаря этому возможно увеличить высоту ребра по сравнению с УШП. Плюс данный вариант более энергоэффективен, чем УШП. Более подробно про эту технологию фундамента можно посмотреть по ссылке.

Фундамент УШП требует достаточно детальной проработки инженерки до этапа строительства фундамента. Ничего этого к строительному сезону 2018 года не было готово. Разве что более менее устоялась концепция одноэтажного дома и грубо - его планировка, вписанная в наш участок. Но даже планировку нужно было доработать.

Поэтому строительство фундамента строительство шло не быстро, прерываясь на довольно продолжительные периоды проработки проектов. А этапов проектирования было мнго: планировки, каркаса, утепления, отделки цоколя, а потом инженерки: вводов в дом, дренажа электроснабжения, канализации, водоснабжения, отопления теплый пол, маяков. Когда становилось что-то понятно и какие-то решения были приняты, позволяющие начать следующий этап, начинал строить. Потом опять зависал до следующего решения - по следующему компоненту или системе.

Съем плодородки был 5 мая, а залились 19 сентября. Итого почти 4 месяца параллельного проектирования и стройки. Проектировал все сам. Строил практически один. Нанимал разбросать песок, частично на арматуру и на заливку. На наем потратил всего около 30 т.р. На последних этапах хорошо помогла сестра. Заливались дружно рабочими, родными, друзьями.

Вот так выглядел фундамент на следующий день после заливки.

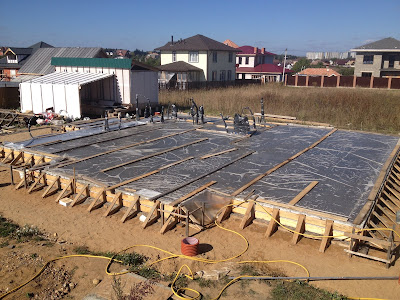

А вот за день до заливки, с готовой инженеркой


Сезон еще не закончен. Нужно еще сделать утепленную отмостку, чтобы фундамент ушел в зиму утепленный по периметру.

Но заливка - это был конечно этап, который позволил выдохнуть после довольно приличного темпа последних двух месяцев по проектированию и стройке. Главное при отсутствии проработанной инженерки мучала неопределенность - успеем или не успеем до морозов залиться. Хотелось чтобы бетон хоть немного постоял в тепле, набрав начальную прочность. Успели. Неделя после заливки была теплой. Сейчас уже прохладно, но все равно около +10, не минус и даже не +5.

В общем Ура! Первый шаг в сторону дома мечты мы сделали. И шаг очень хороший.
Фотографии с основными этапами стройки по ссылке. А более детальные фотографии каждого этапа можно посмотреть здесь. Постепенно, надеюсь, расскажу что нового было при проектировании.
